重庆角铁法兰风管加工厂之角铁风管安装注意事项:
下料与焊接
角钢法兰由四根角钢组焊而成,下料时需确保焊成后的法兰内径不小于风管外径,使用砂轮切割机按线切断。
冲孔后角钢在焊接平台上焊接,焊缝应饱满、无假焊,法兰平面度偏差≤2mm,同一规格法兰螺孔排列一致且具备互换性。
防腐处理
法兰除锈后喷涂防锈漆,表面均匀无泪痕;铆接或螺栓连接处破损的镀锌层需补涂防腐漆。
连接要点

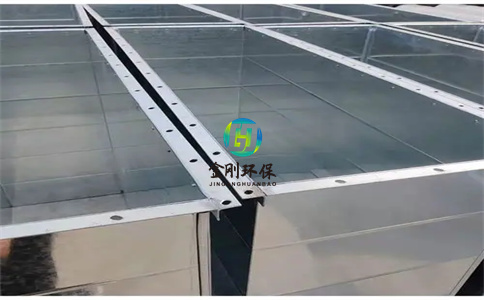

法兰与风管连接采用翻边铆接,翻边宽度6-9mm,紧贴法兰且无翘起;四角铁皮重叠处需铲平并打胶密封。
螺栓孔间距:中低压系统≤150mm,高压系统≤100mm,四角设螺孔,螺栓方向统一、长度一致。
1. 风管搬运装卸应轻拿轻放、防止损坏成品对于进入风管内的施工,必须有干净的工作服,工作手套,工作帽,最后出来时应顺原路线退出,并擦净风管内部的污迹;
2. 风管吊装作业,作业时需检查脚手架是否搭接稳固,佩戴好安全带,挂好安全绳;
3. 风管安装前,应清除内、外杂物,并做好清洁和保护工作。风管安装的位置、标高、走向,应符合设计要求。现场风管接口的配置,不得缩小其有效截面。风管内严禁其他管线穿越,输送含有易燃、易爆气体或安装在易燃、易爆环境的风管系统应有良好的接地,通过生活区或其他辅助生产房间时必须严密,并不得设置接口,室外立管的固定拉索严禁拉在避雷针或避雷网上。
4.螺栓拧固;
5.检查螺栓是否拧紧,其螺母宜在同一侧;
6.安装风管格栅保护。
矩形风管边长大于630mm、保温风管边长大于800mm,管段长度大于1250mm或低压风管单边平面积大于1.2平方、中高压风管大于1.0平方,均应采取加固措施;
管内支撑与风管的固定应牢固,各支撑之间与风管的边沿或法兰的间距均匀,不应大于950mm。
7.风管的基本项目的检查,外观质量应达到折角平直,圆弧均匀,两端面平行,无翘角,表面凹凸不大于5mm;风管与法兰连接牢固,翻边平整,宽度不小于6mm,紧贴法兰,螺孔具备互换性;风管加固可靠、整齐,间距均匀对称。
8.风管系统安装后,必须进行严密性检验,风管系统严密性检验以主、干管为主。低压风管系统可采用漏光检测法检测,中高压系统采用漏风量测试方法。漏光检测为风管以每10m接缝漏光点不大于2处,且100m接缝平均不大于16处为合格。中压系统风管每10m接缝漏光点不大于1处,且100m接缝平均不大于8处为合格。风管漏风测试仪主要有高速风机、变频器、流量管及倾斜微压计等部分组成。将需测试的风管段密封,将高速风机连接到风管上,风管与测试仪用软管连接,启动测试仪风机,调节变频器,使风机转速由低到高,风管测试段压力由低到高,当压力升高到测试所需的压力时,使之稳定,这时测试段的漏风量等于风机的补充风量,在倾斜压力计上直接显示负压的读数。测试段的漏风量:Q=F*a*P*p F-送风机管截面积。a=流量系数取0.97至0.98 P=倾斜压力计显示的负压,p=空气密度取1.293,再根据测试风管的面积,计算出单位面积的漏风量。
